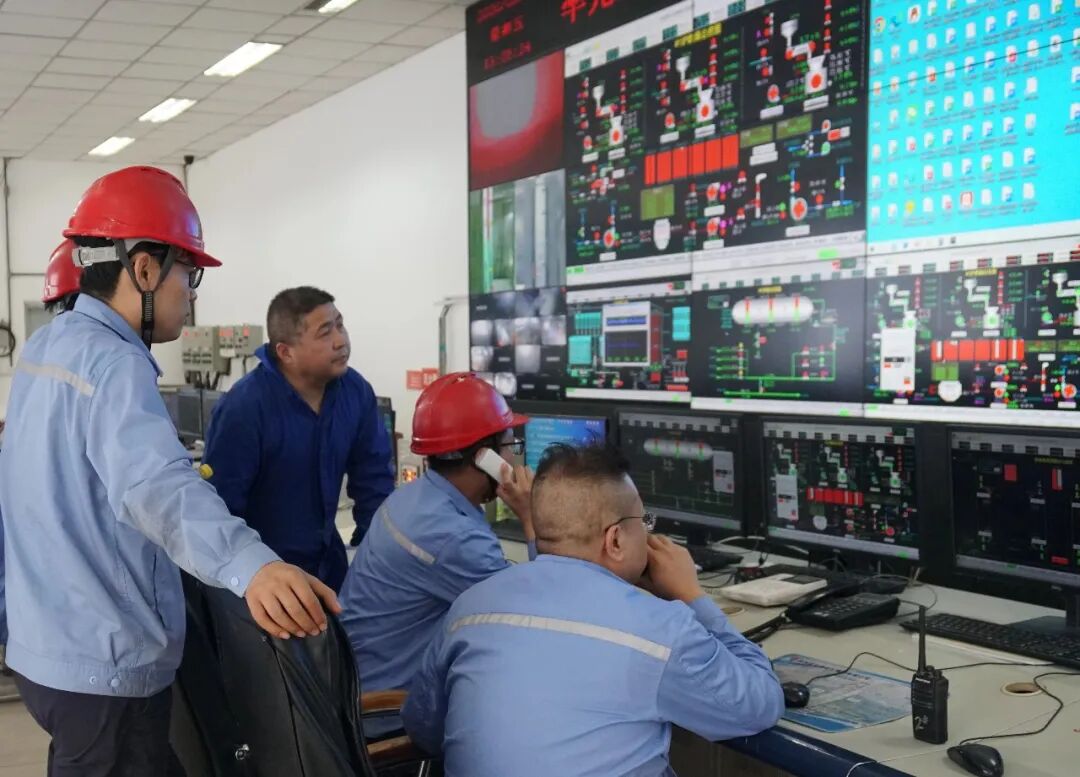

5月30日下午18:00 ,熱力中心2#鍋爐經過6個小時的升溫升壓,順利并入生產系統。 本次檢修共涵蓋43項作業任務,工期緊、工作量大。圍繞“一次停爐、全面體檢、系統提質、徹底清零”目標,熱力中心各級管理人員晝夜駐守現場,從嚴管控特殊作業、落實工藝隔離要求、規范現場管理,嚴格執行檢修技術方案。 2#鍋爐停爐消缺于5月22日全面開展,熱力中心嚴格對照檢修目標,重點完成預熱器、省煤器、脫硝系統、煙道、過熱器等區域清灰除垢,完成省煤器管壁消缺處置、水冷壁、過熱器、燃燒器等部件外觀檢查與管壁測厚,同步配合開展?fàn)t膛專項檢驗,全面排查整治設備隱患缺陷。此外,采用升降平臺替代傳統腳手架,在保障安全質量的同時壓縮工期、降低成本,為后續復檢與調試留出充足時間。 此次檢修堅持降本增效,優化施工方案、創新作業模式,改用升降平臺替代傳統腳手架作業。在嚴守安全標準、保證檢修質量的基礎上,有效縮短工期、削減施工成本,實現了安全、質量、進度、效益同步提升。
